彬長發電公司圓滿完成升壓站及廠用電系統倒送電工作
5月29日,彬長發電公司圓滿完成330kV升壓站及廠用電系統受電工作。

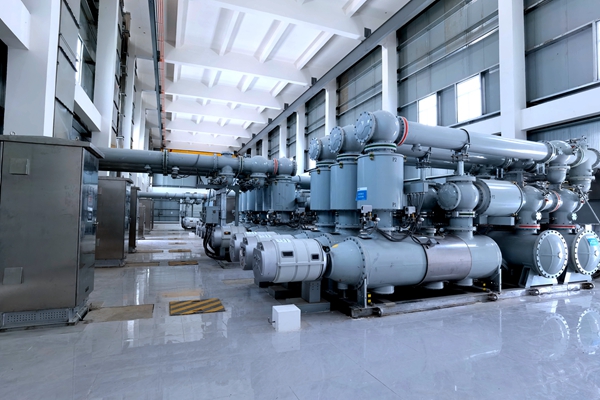

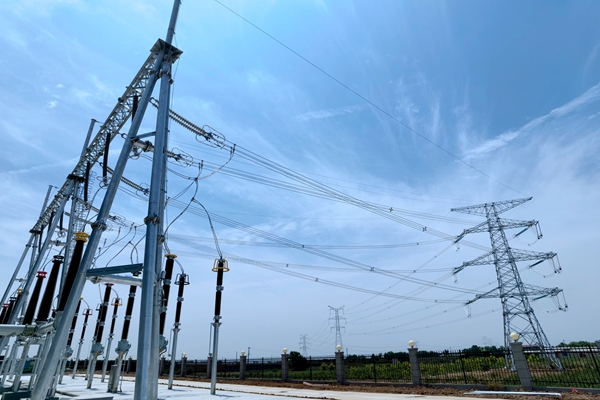

該項目采用發電機——變壓器單元接線方式接入330kV升壓站,升壓站采用屋內GIS型式,雙母線接線方式通過兩回330kV線路接入王塬變電站。包含1回主變壓器進線、2回330kV出線、l回啟備變進線和l個母聯斷路器間隔,共計5個斷路器間隔,2回出線接入330kV王塬變。此次送電范圍包括330kV安王Ⅰ/Ⅱ線、330kVⅠ/Ⅱ母線、330kV啟備變、10kV A/B段及其受電相關的所有開關、刀閘、避雷器、PT、CT。

在國網陜西省電力公司、國網陜西省電力公司咸陽分公司、彬長集團的大力支持下,彬長發電公司5月28日順利獲得質監站轉序通知書和電網送電通知書,按計劃進行廠用受電工作,機組試運指揮部精心組織生產準備部、工程部、監理、調試和施工單位,按照相關規范標準要求對受電區域內建構筑物及設備安裝質量進行嚴格的檢查驗收。項目各參建單位以“一個團隊一條心、一個目標一起拼”的精神,有序完成倒送電相關工作。

受電期間,各單位相關人員緊密配合、積極協調,運行人員精心操作,經過數小時的連續奮戰,330kV升壓站及10kV廠用電系統順利成功帶電。整個倒送電過程中,各項試驗數據指標均滿足設計和相關標準要求,標志著機組具備了保障廠用負荷可靠運行的條件,為后續大功率電機的單體試轉,鍋爐冷態通風試驗、臨界流化風量試驗、電泵帶載試運等調試工作,以及機組整套啟動及168h滿負荷試運奠定了堅實的基礎。
倒送電是彬長發電公司建設過程中的一級里程碑節點,也是機組啟動全面調試前的第一個節點,為后續彬長發電公司一號機組的調試工作有序開展奠定了堅實基礎。(車建濤 田名則)
